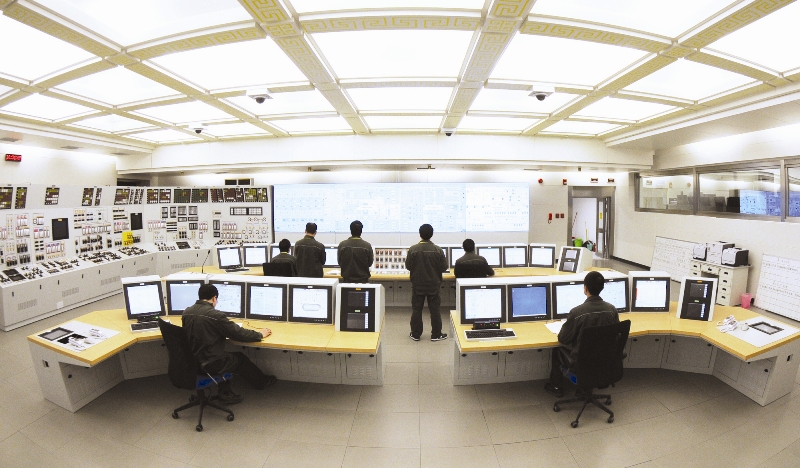

全范圍模擬機:整體上達到國際先進水平

發稿時間: 2013年04月16日    【 字體:
全范圍模擬機常被稱為“虛擬核電站”,它的建造進度是核電工程建設中的一個關鍵路徑,其建設質量更是與核電廠的安全穩定運行有著密切的關系,因此備受關注。2011年之前,全范圍模擬機是我國大型核電站建設中為數不多的一直由國外供貨的大型設備之一,由于影響因素眾多,國外供貨商常常無法保證按期供貨,給生產準備中的操縱員培訓等工作計劃增添了許多不確定因素。隨著我國核電產業進入快速發展期,是繼續從國外公司采購,還是下決心走仿真自主化之路?對中廣核乃至國內核能界都是一個不容回避的當務之急。

模擬機研發立下軍令狀
早在2006年底,中科華核電技術研究院(下簡稱:技術研究院)敏銳地認識到核電模擬機自主化遲早是要實現的,遂在2007年初開始了自主化的探索,組織技術人員針對模擬機自主化進行研究,編制了上萬字的核電模擬機自主化報告并數易其稿。通過這些工作,逐步明晰了模擬機自主化思路和合作模式。
2007年10月19日,時任中廣核集團公司總經理的賀禹主持召開了核電模擬機自主化開發專題會(huì )議,做出了中廣核模擬機自主化的決策。2008年5月,在完成技術引進、股東協議、項目技術方案等多重談判后,技術研究院聯合國內外數家單位,成立了中廣核仿真技術公司(下簡稱:仿真公司),并確立了引進技術和自主開發相結合、高起點快速形成模擬機自主設計和建造能力的技術路線。
2008年12月25日,寧德核電公司、中廣核工程公司、技術研究院和仿真公司在大亞灣簽署寧德模擬機供貨合同,將寧德核電全范圍模擬機作為中廣核模擬機自主開發的依托項目。這份合同,就像是一紙軍令狀。造價更低、質量更高、決不拖期,成為模擬機自主化項目各方的自覺行動準則和指南。

“26+6”按期交付
根據寧德核電項目特點和用戶需求,經過對大量數據資料的認真分析、研究和反復討論,仿真公司大膽提出了26+6的項目開發目標,亦即從2008年10月開始,經過26個月的開發,于2010年12月底初步交付模擬機,具備核電站正常啟停堆工況的培訓條件;然后,再經過6個月的開發,完成所有設計工況的模擬和測試,達到全部培訓要求。這一目標比國外供應商一般約38個月的項目計劃總工期縮短了半年,而且可以早在核電站裝料前18個月模擬機就初步交付使用。這在近年來國內外的模擬機開發項目中是前所未有的,為高強度操縱員培訓計劃的實施爭取了充裕的時間。
為確保項目成功,寧德核電公司發揮資源優勢,先后派出了18位準持照操作人員參與模擬機工廠測試、診斷和調試工作;中廣核工程公司協調各方資源,為項目順利執行保駕護航,全力為本項目收集提供參考電站的設計數據、相關參考文件;大亞灣運營管理有限公司提供了初步安全分析報告、反應堆設計報告以及運行機組部分實測數據;廣利核公司專門組織力量為寧德核電模擬機建立了一套虛擬數字化儀控系統模型;技術研究院提供了上游數據、計算驗證數據及相關系統的驗證測試工作等。
2010年11月17日,寧德核電全范圍模擬機所有設備在現場安裝、恢復上電后,經過全面性能測試,證明達到預定的性能指標,具備開展操縱員第1階段培訓的條件。12月28日模擬機順利投入預培訓,2011年6月30日設備全部到場。據悉,前后有三批操作員接受培訓,培養出100多名合格的操作員。WANO組織的包括法、美、德等國核電站專家現場對受訓操作員進行考試,最終評價認為達到可以接受的條件。中國核能行業協會(huì )組織的專家鑒定,認為本項目“整體上達到國際先進水平,在堆芯物理熱工建模、故障和事故模擬范圍等方面達到國際領先”。
寧德核電全范圍模擬機,是中廣核核電工程建設自主化有史以來,工程建設單位向運營單位第一次按照合同進度要求按期交付的模擬機,也是自大亞灣核電首臺全范圍模擬機以來,中廣核運營單位第一次能夠按照預期的計劃開始用于操作員培訓的模擬機。
“首臺自主化模擬機,讓我們寧德核電人真真實實地嘗到了鮮蟹的美味?!睂幍潞穗姽灸M機驗收參與者及維護人員陳加亮如是說。

?
